运行中扩容是机房运维里风险最集中的一次作业:任何一条线接错,代价都是业务中断。把它拆成「先盘点、再接入、后验证」三步,风险就变得可控。
一、扩容前必须盘的四项容量
很多人扩容只看还剩几个 U 位,这是不够的。四项容量必须同时有余量,缺一项就卡住:
| 维度 | 盘点内容 | 建议余量阈值 |
|---|---|---|
| 供电 | UPS 剩余容量、列头柜分路余量、末端断路器规格 | UPS 负载率 ≤ 70% |
| 制冷 | 精密空调剩余显冷量、送风量、地板静压 | 制冷余量 ≥ 20% |
| 承重 | 楼板允许荷载、单机柜集中荷载、电池与设备重量 | 单柜动态 ≤ 设计值 |
| 空间与走线 | U 位、桥架剩余截面、地板下线槽占用 | 预留 ≥ 30% |
盘点要落成表格并留存,它同时是后续验收的基线。
二、供电接入:分路与并柜
新机柜供电有两条路径,选错会带来后续无法扩容的隐患:
- 从列头柜新增分路——适合列头柜尚有备用回路的情况。动工前确认备用回路的断路器规格与电缆是否已敷设到位。
- 从相邻机柜并柜取电——仅适合临时或低功率场景。并柜取电会拉低原有回路的保护裕度,超过原回路额定电流的 80% 就不应再并。
接入时的关键动作:先断开末端断路器再接线,接线完成后用相序表确认相序一致,再逐级合闸。禁止带电接插。
三、制冷与气流的评估
新增机柜会打破原有气流组织。三件事必须提前评估:
- 送风路径——下送风机房新增机柜进风口必须对准地板开孔位置,偏移会直接导致局部过热。
- 地板静压——开孔面积增加会降低静压,必要时调整风机转速或增设开孔分流。地板开孔率一般控制在 25%–40%,不是越大越好。
- 回风短路——新柜若靠近空调回风口,容易出现冷风直接被抽回的情况,需用盲板和通道封闭件引导气流。
四、承重与地板处理
承重计算要按集中荷载考虑:机柜连同设备的总重除以底座接触面积,与楼板允许荷载比较,而不是用面荷载平均值。地板开孔切割后要补强,切口边缘做防尘与防割手处理;防静电地板下的支座需避开线缆与风道。
五、作业窗口与割接组织
- 把作业拆成多个可在夜间窗口完成的小任务,避免一次长窗口。
- 每次作业前准备回退方案:接错或测试不通过时,如何在 15 分钟内恢复到作业前状态。
- 作业期间保持与业务方在线沟通,明确升级联系人。
- 上电测试采用逐柜加载,观察电流与温度变化,不要一次性满载。
六、验证与文档更新
作业完成后要做三件事才算收尾:记录各回路的实际电流并与设计值比对;用红外测温或温度记录仪确认新柜进风温度在合理区间;更新配线表、U 位台账、动环监控点位与竣工图。文档不更新,下一次扩容等于从零开始盘点。

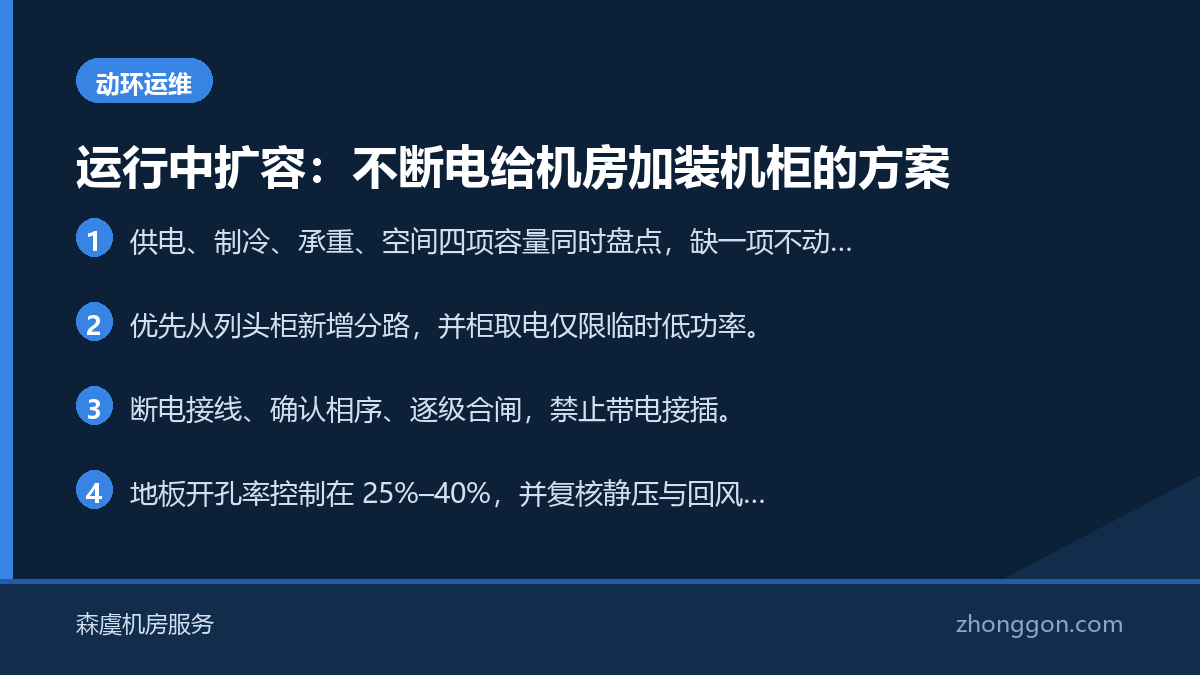

要点清单
- 供电、制冷、承重、空间四项容量同时盘点,缺一项不动工。
- 优先从列头柜新增分路,并柜取电仅限临时低功率。
- 断电接线、确认相序、逐级合闸,禁止带电接插。
- 地板开孔率控制在 25%–40%,并复核静压与回风短路。
- 每次作业配 15 分钟可完成的回退预案。
- 收尾必更新配线表、U 位台账、动环点位与竣工图。
