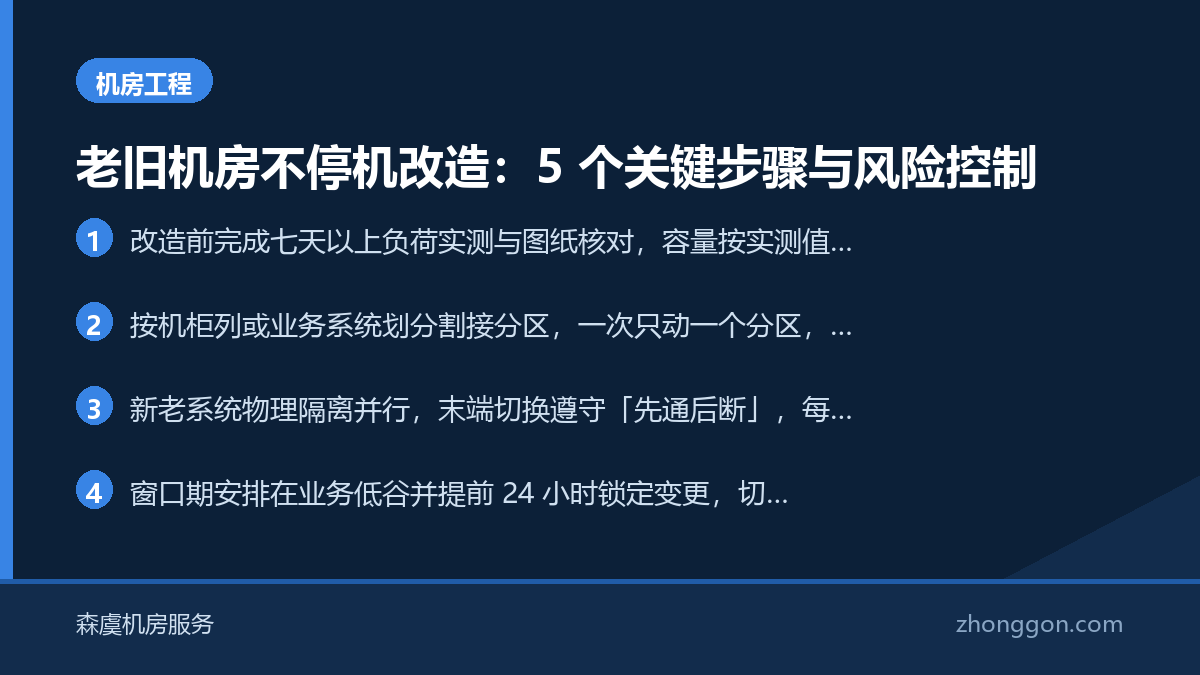

老旧机房改造的难点不是设计,而是「不能停」。业务在跑、设备在架、线缆在用,任何一次意外断电都可能直接换算成营收损失。因此方案的核心不是把新系统建得多漂亮,而是把切换动作切碎、把风险收敛到可控窗口内。
一、改造前:把现状评估做扎实
改造失败多半败在开工之前。建议留出两到三周,完成四件事,全部以实测和现场为准,不以竣工图为依据。
- 负荷实测:用钳形表或列头柜仪表连续记录七天以上各机柜峰值电流,作为新系统容量依据。
- 图纸核对:桥架占用率、线缆走向、配电柜回路编号现场核对,标注与图纸不符之处。
- 设备台账:区分必须保护的在线业务与可安排停机的非关键设备,逐台标注责任人和依赖关系。
- 隐患体检:分项检查温度、湿度、消防、防雷接地。接地电阻测试按 GB 50343《建筑物电子信息系统防雷技术规范》执行,消防分区与灭火方式按 GB 50016 复核。
二、分区割接与临时供电
不停机的前提,是把整个机房拆成可以独立操作的单元。按机柜列或按业务系统划分割接分区,一次只动一个分区,其余分区保持原状运行。
临时供电容量按分区实测负载乘以 1.25 倍余量配置。若用 UPS 或移动发电车过渡,后备时间可按下式估算:
T = (C × U × η) / P
其中 C 为电池组容量(Ah),U 为电池组电压(V),η 为逆变效率(工程上取 0.9),P 为负载功率(W)。例如 100Ah/240V 电池组带 20kW 负载,T =(100 × 240 × 0.9)/ 20000 ≈ 1.08 h,约 65 分钟。这段时间只够覆盖一次窗口作业,不能依赖它跨班次支撑,必须同步落实市电恢复路径。
三、新老系统并行策略
新配电、新空调、新桥架先建成,与老系统保持物理隔离,只在末端做切换。并行期内两套系统同时带电,切换遵循「先通后断」原则:新回路先送电并确认正常,再断开老回路,避免出现双路同时失电的瞬间。
| 割接方式 | 适用场景 | 主要风险 | 停机影响 |
|---|---|---|---|
| 热切换(先通后断) | 双路供电设备 | 短时并路,需核对相序与相位 | 无 |
| 冷切换(先断后通) | 单路设备、可接受短停 | 存在分钟级断电 | 分钟级 |
| 分批迁移 | 机柜数量多、业务错峰 | 周期长、管理与协调复杂 | 无 |
并行期要防止误操作:两套系统的回路编号、颜色标识、柜门挂牌必须区分,避免现场人员接错回路。
四、夜间窗口期作业组织
窗口期通常安排在业务低谷,多数站点选择 0:00 至 6:00。窗口时长有限,所有动作必须在开工前预演一遍。
- 提前 24 小时提交并锁定变更单,与业务方确认停机范围与联络人;
- 人员、工具、备件、仪器到位,明确现场口令与唯一指挥人;
- 照明、消防器材、绝缘工具、防护用品备齐,作业区设置隔离;
- 每个动作设定开始时间与完成时限,超时即触发回退判断。
作业过程中保持实时记录:谁在什么时间动了哪个回路,结果如何。这份记录既是交接依据,也是事后复盘的原始数据。
五、回退预案设计
每一个割接动作都要配一条可执行的回退路径,回退不是失败,而是必要的安全边界。
- 触发条件:约定量化阈值,例如新回路送电后 15 分钟内关键指标未恢复、出现告警或温度异常上升;
- 回退资源:老回路保持带电并挂牌保留,不拆除、不改线,确保随时可切回;
- 决策授权:指定唯一回退决策人,避免现场多人意见冲突延误时机;
- 时间底线:窗口结束前预留至少 30 分钟作为回退执行余量。
六、改造后验证清单
切换完成不等于改造结束,需按清单逐项验证并留档,确认新系统长期稳定。
| 验证项 | 方法 | 合格判据 |
|---|---|---|
| 供电回路 | 逐路测量电压、电流、相序 | 相间不平衡度不超过 10% |
| UPS 切换 | 模拟市电中断 | 切换时间符合设计值,负载不掉电 |
| 温湿度 | 连续监测 72 小时 | 符合 GB 50174 机房环境要求 |
| 防雷接地 | 接地电阻实测 | 按 GB 50343 要求判定 |
| 标签与图纸 | 现场核对 | 与实际一致,竣工图同步更新 |
要点清单
- 改造前完成七天以上负荷实测与图纸核对,容量按实测值并留余量设计,不以竣工图为唯一依据。
- 按机柜列或业务系统划分割接分区,一次只动一个分区,临时供电容量按负载 1.25 倍配置。
- 新老系统物理隔离并行,末端切换遵守「先通后断」,每个动作配套可执行的回退路径与唯一决策人。
- 窗口期安排在业务低谷并提前 24 小时锁定变更,切换后按清单逐项验证并更新竣工资料。
